橋梁道路工程 2023.07.31

工程概述

池上大橋改建工程為「花東縱谷公路安全景觀大道(台東段)」繼瑞豐永安段拓寬優先標後,所執行的第二標工程。池上大橋橫跨卑南溪,連接關山鎮與池上鄉,原橋全長858公尺,橋梁採南北雙向分離設置,原橋南下線先於民國75年竣工,北上線則於民國83年5月竣工。為因應道路拓寬需求及耐震規範修訂故辦理橋梁改建。

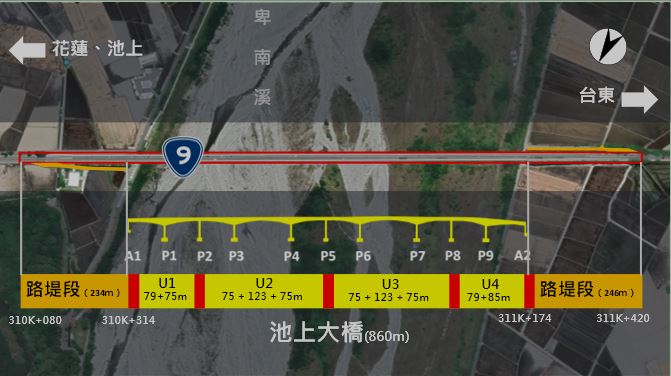

新池上大橋仍採南北雙向分離之大跨距橋梁設計,以提升抗洪能力及提高安全性,並依據最新耐震設計規範以提高橋梁耐震能力。施工路段全長1,340公尺,其中橋梁段長約860公尺,單向橋梁拓寬為13公尺;引道為480公尺,並拓寬為30公尺。改建橋梁及引道路段雙向各布設2個車道及1個慢車道。施工時考量維持既有車輛通行,將採分階段施工方式,先施作北上橋,完成後再施作南下橋,將交通衝擊降到最低。

池上大橋位於台東關山鎮和池上鄉交界處、橫跨卑南溪。原橋橋梁全長858公尺,採雙向分離橋設置,完工至今已近40年載,然台東地區位處於地震帶上,耐震已經不符現行的法規需求,且河川沖刷致使橋墩基礎裸露。因此公路局將重建池上大橋,加大跨徑、減少落墩,增加通洪斷面,以提升整體安全性。

新橋以安全性及景觀性為主軸,除快慢車道將採實體分隔,保障機慢車通行安全外;同時可串聯池上、關山自行車道路網,連接在地特色景點。工程費用約為18億元,工期41個月,預計116年第一季完工通車。

改善工程完工通車後,除可全面提升全面提高「橋、路、人、車」安全性外,亦兼顧在地人文、環境永續及運輸需求,建構「安全、景觀、人本、生態」的花東縱谷「豐饒之道」,帶動地區經濟發展、觀光產業。
